매장을 준비하는 과정은 설렘으로 시작합니다. 상권을 보고, 콘셉트를 정하고, 브랜드 이름을 만들고, 공간 이미지를 그리며 미래의 장면을 상상합니다. 하지만 실제로 수많은 매장을 경험해보면 매출을 흔드는 변수는 감성적인 영역이 아니라 아주 현실적인 영역에서 발생합니다.
예산 초과, 공사 지연, 추가 비용, 하자 분쟁···
그리고 이 모든 문제의 시작은 대부분 계약 단계에서 이미 결정됩니다.

📊 분쟁의 절반은 ‘계약 불명확’에서 시작됩니다.
국토교통부 하자심사·분쟁조정위원회 발표 자료 속
- 연간 건설·리모델링 관련 분쟁 4,000건 이상
- 상업공간 리모델링 관련 분쟁 약 30%
- 분쟁 원인 1위: 계약 범위 및 공사 내용 불명확 (40% 이상)
이라는 수치는 굉장히 상징적입니다. 분쟁의 원인이 시공 기술 부족이 아니라 계약서의 문장이라는 점입니다. “어디까지 포함인가?”, “이 자재가 정확히 무엇인가?”, “추가 비용 기준은 무엇인가?”
이 질문에 대한 답이 문서에 없으면 현장은 계약서 속 모호한 표현의 해석 싸움이 됩니다. 해석은 감정으로 이어지고, 감정은 분쟁으로 이어지게 됩니다.
🔥 초기 투자 초과는 실제 폐업 원인입니다.
- 창업 후 3년 내 폐업 원인 중 초기 투자 과다 약 25%
- 초기 투자 과다 요인 중 공사 중 추가 비용 상위권
소상공인시장진흥공단 자료에 따르면 상업 공간 인테리어는 창업 자금의 30~50%를 차지합니다. 여기서 10~20% 초과가 발생하면 운영 자금이 줄어들고 마케팅 집행이 늦어지고 초기 매출 안정화 시점이 밀리게 되고, 결국 계약은 단순한 디자인 문제가 아니라 가용 자산의 실질적인 문제가 될 수 있습니다.
💬 구두 합의는 분쟁 해결 기간을 두 배 이상 늘립니다.
대한상사중재원은 구두 합의 비중이 높은 사건의 평균 분쟁 해결 기간이 약 2배 이상 증가한다고 발표했습니다. 사업 초기 가장 중요한 것은 '속도'입니다. 분쟁이 길어질 수록 속도는 늦어지고, 자연스럽게 손실은 점점 커져 갑니다.
계약은 신뢰가 없어서가 아닌, 속도를 지키기 위해 반드시 작성해야 하는 문서라는 것을 기억해야 합니다.

매장을 준비할 때 대표님들이 가장 많은 시간을 쓰는 곳은 보통 콘셉트와 디자인입니다. 하지만 실제로 매출과 직결되는 문서는 시안이 아니라 인테리어 계약서입니다. 인테리어는 완제품을 사는 거래가 아니라 ‘과정’을 구매하는 프로젝트이기 때문에, 무엇을 어디까지 해주는지 계약에 명확히 적혀 있지 않으면 그 모호함이 곧 추가 비용과 일정 지연으로 이어집니다.
공사가 시작된 이후에는 되돌릴 수 없습니다. 자재는 이미 발주되었고, 인건비는 매일 발생하며, 오픈 일정은 점점 다가오죠. 이때 “그건 별도입니다”라는 말이 나오면 선택지는 거의 없습니다. 그래서 인테리어 계약은 단순한 형식이 아니라, 예산과 매출을 지키는 가장 현실적인 안전장치입니다.
✅ 인테리어 계약 전, 반드시 확인하세요!
1️⃣ 공사 범위 명확화
공사 범위는 가장 기본이면서 가장 많이 분쟁이 나는 항목입니다. '매장 전체 인테리어'라는 표현은 실질적으로 아무 의미가 없습니다. 무엇을, 어디까지 하는지 항목 단위로 명시해야 합니다.
철거 범위, 전기 증설 포함 여부, 소방 공사 포함 여부, 급배수 배관 교체 여부, 간판 포함 여부, 가구 제작 포함 여부 등···
여기서 중요한 것은 ‘포함’이라는 단어 자체가 아니라 기획, 디자인, 발주, 시공 중 ‘어디까지 진행하느냐’입니다. 예를 들어, 전기 증설이 포함이라고 쓰여 있어도 한전 증설 비용이 포함인지 배선 작업만 포함인지 다를 수 있습니다. 이를 명확하게 파악하고 계약서에 명시될 수 있도록 가능한 질문을 많이 할수록 좋습니다.
✔️ 기존 구조물 보강이 필요하면 누가 부담합니까?
✔️ 임대인 요구 사항이 추가되면 계약 금액에 포함됩니까?
✔️ 설계 변경 요청 시 단가 기준은 무엇입니까?

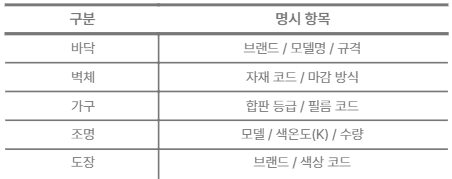

2️⃣ 자재 스펙 구체화
계약서에 모델명이 없는 자재는 현장에서 바뀔 가능성이 있습니다. 특히 '동급 자재'라는 표현이 무분별하게 쓰이면 분쟁의 씨앗이 될 가능성이 커집니다.

대표님이 자재의 전문가일 필요는 없습니다. 다만 기록은 항상 명확해야 합니다. 계약은 단순 머릿 속으로만 하는 '기억'이 아니라, 명확한 기록물일 때 효과를 발휘할 수 있습니다.
3️⃣ 공사 일정 및 지연 배상 조항
상업공간은 시간이 곧 매출로 직결됩니다. 오픈이 일주일 지연되면 임대료 + 인건비 + 기회비용 일주일치가 동시에 손실되는 것과 같기 때문에 이를 반드시 계약서에 명시하고, 배상 기준을 명확하게 설정해야 합니다.
착공일, 준공 예정일, 지연 시 배상 기준, 불가항력 예외 조항 등
일정 조항이 없는 계약은 사실상 일정 통제권이 없는 것과 같습니다.
4️⃣ 추가 공사 기준 명시

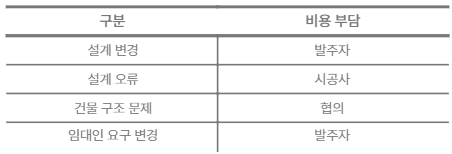

추가 비용은 거의 모든 현장에서 발생합니다. 문제는 발생했는가에 대한 여부가 아니라, 해당 문제에 대한 비용과 책임을 누가 부담하는지입니다. 이를 정확히 하지 않으면 불필요한 감정 소모나 분쟁으로 이어질 수 있습니다.
5️⃣ 하자 보수 범위 정의
계약서 속 '하자 보수 기간 1년'이라는 문구만으로는 충분하지 않습니다. 누수, 마감 불량, 가구 뒤틀림, 전기 불량, 배관 노출 등 공사 이후 발생할 수 있는 모든 구조적 문제는 아무리 꼼꼼하게 작업했더라도 언제 어디서 발생할 지 모릅니다. 그렇기 때문에 이 모든 문제에 대한 보수 가능 범위, 무상 여부를 구체적으로 정의해야 합니다.
매장을 준비하는 과정에서 대표님들이 가장 집중하는 것은 디자인과 분위기입니다. 하지만 그로우잇이 수년간 외식 매장 공사를 진행하며 가장 많이 확인한 리스크는 디자인이 아니라 계약 구조의 불명확성이었습니다. 인테리어는 완제품 구매가 아니라 공사 과정 전체를 설계하는 프로젝트이기 때문에, 계약 단계에서 정의되지 않은 항목은 공사 중 ‘해석’의 문제가 되고, 그 해석은 곧 비용과 일정 리스크로 이어집니다.

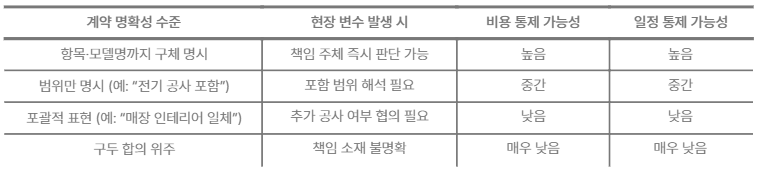

실제로 현장에서 반복적으로 발생하는 변수들을 분석해보면, 공사 품질이나 시공 기술보다도 계약서 문구의 구체성 여부가 예산 안정성과 직결되는 경우가 많았습니다. 특히 외식 매장의 경우 전기·가스·소방·급배수 같은 설비 요소가 복합적으로 얽혀 있기 때문에, 계약 문장이 추상적일수록 추가 비용 발생 확률이 높아집니다. 그로우잇이 상업공간 프로젝트를 점검하며 정리한 계약 리스크 발생 구조는 다음과 같습니다.

표가 의미하는 것은 단순합니다. 계약서가 구체적일수록, 현장 변수는 ‘협의’가 아니라 ‘판단’의 문제가 됩니다. 그리고 판단이 빠를수록 예산과 일정은 안정됩니다. 그래서 인테리어 계약은 단순한 행정 문서가 아니라, 공사 중 발생할 수 있는 수십 개 변수에 대한 사전 정의 작업이라고 볼 수 있습니다.
결국 인테리어 계약은 '얼마에 공사하느냐”' 정하는 문서가 아니라, '어디까지 책임지느냐'를 정하는 문서입니다. 금액은 견적서에 적히지만, 리스크는 계약서에 숨어 있습니다. 공사가 시작된 이후에는 선택지가 급격히 줄어들기 때문에, 계약 단계에서의 한 줄 문장이 향후 몇 달의 운영 안정성을 좌우합니다. 그래서 그로우잇은 계약서를 작성하기 전에 반드시 먼저 질문합니다. 이 계약 구조가 정말 대표님의 시간을 지켜줄 수 있는지, 그리고 오픈 이후까지 안정적으로 이어질 수 있는지. 공간은 완공되면 끝나지만, 계약의 영향은 그 이후에도 계속되기 때문입니다.
💌 지금 바로 그로우잇과 함께 시작해보세요.
브랜딩이 필요하다면,
마케팅이 막막하다면,
공간이 고민이라면,
성공이 걱정된다면,
의견을 남겨주세요
